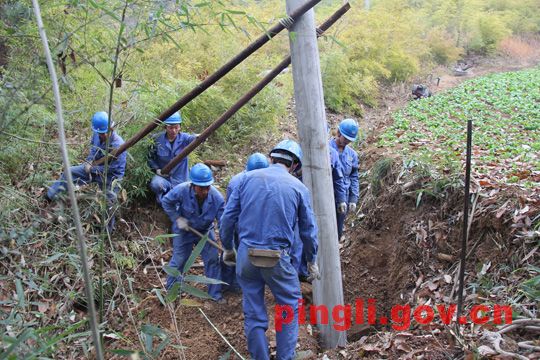

时下,沿平利安平高速公路建设沿线前行,随时都可见一根根灰白色的电杆矗立在山巅、蠕动在林间,这是平利县供电局高速公路杆线迁改现场。该局负责高速公路迁改工程的党委书记蒋涛对我说,“现在公路河边行,电杆挂山间,一杆重两吨,上山要两天”。
县供电局是我县6家杆线迁移单位中,迁改任务是最重的,从35KV到0.38KV不等,迁改线路总长48.81公里,需新建56.55公里,还有大量到户的低压线路,迁改电杆300多基,新立电杆400多基。工作量大,难度也大,山间作业,不安全隐患也多,截至目前,该局已安全完成迁改任务50%,本周内沿线400多基杆线可全部栽立到位。月底可全面完成迁改任务。他们是如何以为之呢?
排除万难抓援建
在县供电局笔者看到,除办公室有人正常上班外,生产部、营销部、生技部、安监部、援建部都人去室空,蒋涛书记是我昨天打电话预约的,也是今早9点半局里召开招投标会议,他才没出去的。这个时段供电局最为繁忙,网改、高峰期用电保障,还有高速公路工程用电保障等等,局里能用之人全部都到一线了。他说,从10月以来,我们都没正常休息过周末,白天在外组织施工,晚上加班完善资料,为高速公路杆线迁改,老县、牛王、城关、长安四供电所人员齐上阵,局里还调配6人全程参与,全力保障高速公路建设。
节点先迁促生产
杆线迁改涉及移动、联通、电信、长线、广电、地电、国电和军缆等八家单位,相比较平利县供电局行动最为积极。自7月中旬各标段进驻我县后,为紧密配合高速公路建设,该局在没有一分迁改资金的情况下,就开始谋划线路迁改工作,一边从服务发展大局的角度出发,积极为各标段架设施工线路,一边自筹资金迁改紧要施工点线路。仅在八月份就完成了3、6、8、10、12标段6处杆线迁改,新建线路4.7KM,确保了各标段顺利进场和节点工程先行开工建设。
多点作业赶进度
10月9日,安平高速全线开工后,全线路杆线迁改已成当务之急,为确保高速公路建设不受电力杆线的影响,顺利向前推进,在迁改补偿资金非常有限的情况下,他们还从石泉、白河县聘请了3个工程队,加我县的4个工程队,7个工程队16个作业面同时开工建设,力保按时完成迁改任务,积极为高速公路建设让“道”。对此,该局的说法是,只有高速的快建设,才有我局业务的快发展。
采取议标抢工期
兵马未动粮草先行。实施电力杆线迁改,材料供应是关键。高速公路建设当紧,每延迟一天施工企业就会有上万元的损失,他们看在眼里,急在心头。经报请有关单位同意,该局采取了分期议标采购材料的形式,加快施工原材料的组织供应。他们说,省市留的迁改工期很短,唯有按工程进度采取低价议标,才能确保工程进度。
排查隐患保安全
为了防止忙中出错,工程队野蛮作业、酿造祸患,局领导天天在一线来回巡查,加强安全隐患排查。12月9日,他们在老县镇检查时,发现4标高速公路建设施工现场存在一处严重安全隐患,当场叫停施工,加强保护措施。第二天,该局就在该标段现场,把老县镇境内3、4、5、6标段负责人、管理处负责人及老县镇供电所人员全部请到场,现场进行安全警示,并要求镇供电所、施工队先对工程建设紧要处和存在隐患的先行迁改,杜绝不安全事件发生。
平利县供电局不等不靠,主动作为,全力以赴加快推进杆线迁改进程,确保安平高速公路建设,抒写了平利电力人支持国家建设、地方发展光辉的一页。
